Ejemplos de planes de proyectos de la vida real: Encuentre el ejemplo o la planilla ideales para cualquier metodología de gestión de proyectos

Los planes de proyecto proporcionan una hoja de ruta clara para alcanzar las metas del proyecto. Reunimos más de una docena de los ejemplos e imágenes más útiles del mundo real para que pueda encontrar orientación, sin importar la metodología de gestión de proyectos que elija.

En este artículo, encontrará lo siguiente:

  • Ejemplo de plan de proyecto básico
  • Plantilla de ejemplo de plan de proyecto básico descargable
  • Ejemplo de un plan de proyecto en cascada con un diagrama de Gantt
  • Ejemplo de plan de proyecto de método de ruta crítica (CPM)

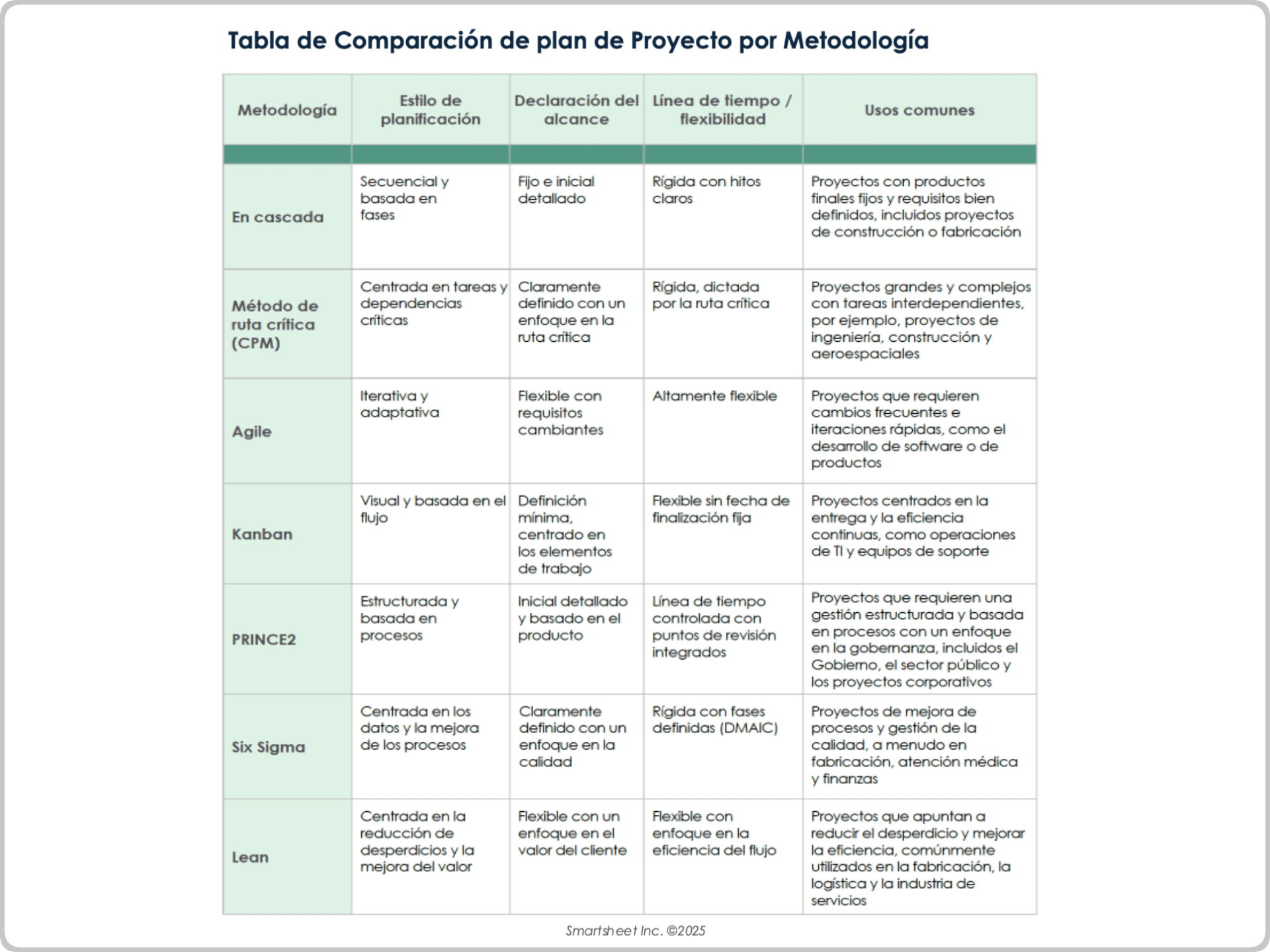

  • Matriz de comparación del plan de proyecto descargable por metodología

Ejemplos de plan de proyecto

Desde Agile, pasando por CPM hasta Six Sigma y muchos más, estos ejemplos destacan varios enfoques para la planificación de proyectos. Cada ejemplo destaca cómo los equipos pueden adaptar los planes de proyecto a proyectos específicos. Use estos ejemplos como inspiración para crear un plan que se adapte a su metodología y mantenga encaminado a su equipo.

El ejemplo de plan de proyecto básico presenta los diferentes elementos de un plan de proyecto, paso a paso. Utilícelo como línea de base y agregue o reemplace las secciones que corresponden a la metodología elegida.

Recuerde, puede dar formato a un plan de proyecto de la manera que mejor se adapte a las necesidades de su proyecto. Estas plantillas de plan de proyecto para PowerPoint son un gran recurso para los equipos que necesitan presentar un plan de proyecto a las partes interesadas. También puede crear un documento completo y que se pueda compartir con una de estas plantillas de plan de proyecto para Microsoft Word.

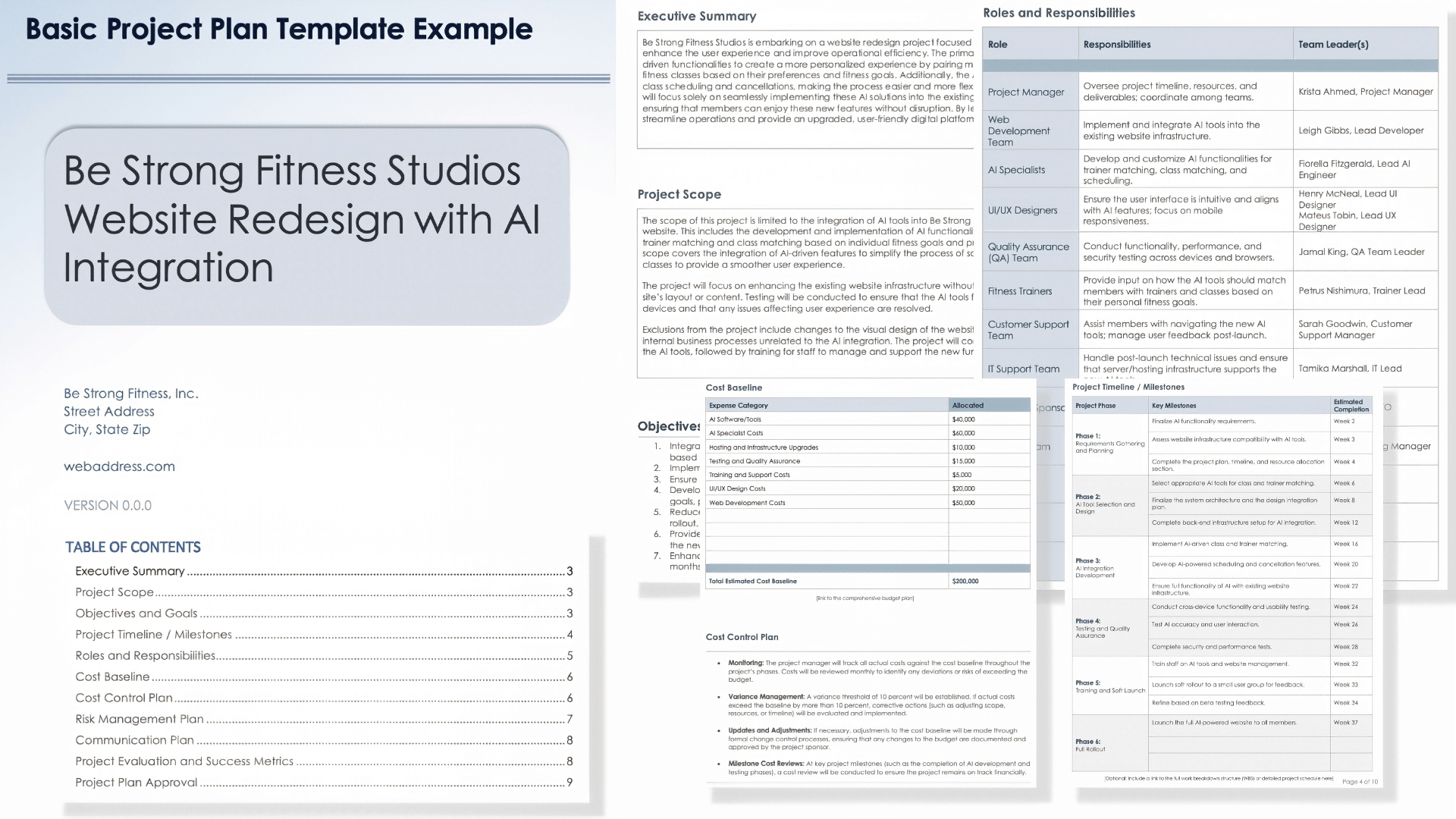

Ejemplo de plan de proyecto básico

En este ejemplo de plan de proyecto, una empresa de acondicionamiento físico crea un resumen general completo de cómo abordar el rediseño de un sitio web con integración de IA. Recorre todos los elementos clave de un plan de proyecto básico, lo que incluye alcance, objetivos, línea de tiempo, roles, presupuesto, métricas de éxito y más.

Para ver este ejemplo en una plantilla gratuita y completa, desplácese hasta el enlace de descarga en la siguiente sección.

Rediseño de sitios web de Be Strong Fitness Studios con integración de IA

  1. Resumen ejecutivo: Be Strong Fitness Studios se embarca en un proyecto de rediseño de sitio web centrado en la integración de herramientas de IA para optimizar la experiencia del usuario y mejorar la eficiencia operativa. La meta principal es incorporar funcionalidades impulsadas por la IA para crear una experiencia más personalizada al conectar a los miembros con los entrenadores y clases de acondicionamiento físico según sus preferencias y metas. Además, la integración de la IA simplificará la programación de clases y las cancelaciones, lo que hará que el proceso sea más fácil y flexible para los usuarios. El proyecto se centrará únicamente en implementar sin inconvenientes estas soluciones de IA en la infraestructura del sitio web existente y se asegurará de que los miembros puedan disfrutar de estas nuevas características sin interrupciones. Al aprovechar la IA, nuestro objetivo es agilizar las operaciones y proporcionar una plataforma digital mejorada y fácil de usar para nuestros miembros.

  2. Alcance del proyecto: El alcance de este proyecto se limita a la integración de herramientas de IA en el sitio web existente de Be Strong Fitness Studios. Esto incluye el desarrollo y la implementación de funcionalidades de IA para mejorar la asignación de entrenadores y clases a los miembros, en función de las metas y preferencias individuales de acondicionamiento físico. Además, el alcance abarca la integración de características impulsadas por IA para simplificar el proceso de programación y cancelación de clases, y proporcionar una experiencia del usuario más fluida.

    El proyecto se centrará en mejorar la infraestructura existente del sitio web sin necesidad de realizar ningún cambio importante en el diseño o el contenido del sitio. Se realizarán pruebas para garantizar que las herramientas de IA funcionen correctamente en todos los dispositivos y que se resuelvan todos los problemas que afecten a la experiencia del usuario.

    Las exclusiones del proyecto incluyen cambios en el diseño visual del sitio web, sistemas de terceros o procesos comerciales internos no relacionados con la integración de la IA. El proyecto concluirá con un prelanzamiento de las herramientas de IA, seguido de capacitación para que el personal administre y apoye las nuevas funcionalidades.

  3. Objetivos y metas

    1. Integrar herramientas de IA para proporcionar recomendaciones personalizadas de entrenadores y clases basadas en las preferencias de los miembros.
    2. Implementar un sistema de programación impulsado por IA que reduzca el tiempo de reserva de clases en un 30 por ciento.
    3. Asegurarse de que el sitio web esté totalmente optimizado para dispositivos móviles y proporcionar una experiencia fluida en todos los dispositivos.
    4. Desarrollar planes de entrenamiento generados por IA que se adapten al nivel de condición física, las preferencias y las metas de cada miembro, además de proporcionar rutinas de entrenamiento personalizadas que cambian con su progreso.
    5. Reducir los problemas técnicos posteriores al lanzamiento a menos del cinco por ciento a través de pruebas exhaustivas y una implementación escalonada.
    6. Proporcionar formación al personal para garantizar que los equipos internos puedan apoyar y guiar eficazmente a los miembros a través de las nuevas funciones de IA.
    7. Mejorar la experiencia general del usuario. Apuntar a obtener una calificación de satisfacción del usuario del 90 por ciento dentro de los tres meses posteriores al lanzamiento.

  4. Línea de tiempo e hitos del proyecto


    Fase del proyectoHitos claveFecha de finalización estimada
    Fase 1: Recopilación y planificación de requisitosFinalizar los requisitos de funcionalidad de IA.Semana 2
    Evaluar la compatibilidad de la infraestructura del sitio web con las herramientas de IA.Semana 3
    Completar el plan del proyecto, la línea de tiempo y la sección de asignación de recursos.Semana 4
    Fase 2: Selección y diseño de herramientas de IASeleccionar las herramientas de IA adecuadas para la correspondencia de clases y entrenadores.Semana 6
    Finalizar la arquitectura del sistema y el plan de integración del diseño.Semana 8
    Completar la configuración de la infraestructura de back-end para la integración de la IA.Semana 12
    Fase 3: Desarrollo de integración de IAImplementar la correspondencia impulsada por la IA entre clases y entrenadores.Semana 16
    Desarrollar funciones de programación y cancelación basadas en IA.Semana 20
    Garantizar la funcionalidad completa de la IA con la infraestructura existente del sitio web.Semana 22
    Fase 4: Pruebas y control de calidadRealizar pruebas de funcionalidad y usabilidad entre dispositivos.Semana 24
    Probar la precisión de la IA y la interacción con el usuario.Semana 26
    Completar las pruebas de seguridad y rendimiento.Semana 28
    Fase 5: Capacitación y prelanzamientoCapacitar al personal en herramientas de IA y gestión de sitios web.Semana 32
    Iniciar la preimplementación en un pequeño grupo de usuarios para obtener comentarios.Semana 33
    Perfeccionar en función de los comentarios de las pruebas beta.Semana 34
    Fase 6: Lanzamiento completoPoner en marcha el sitio web completo impulsado por IA para todos los miembros.Semana 37




  5. Funciones y responsabilidades


    FunciónResponsabilidadesLíderes de equipo
    Gerente de proyectoSupervisar la línea de tiempo del proyecto, los recursos y los resultados; coordinar entre los equipos.Krista Ahmed, gerente de proyectos
    Equipo de Desarrollo WebImplementar e integrar herramientas de IA en la infraestructura del sitio web existente.Leigh Gibbs, desarrolladora líder
    Especialistas en IADesarrollar y personalizar las funcionalidades de IA para la correspondencia y programación de entrenadores y clases.Fiorella Fitzgerald, ingeniera principal de IA
    Diseñadores de UI/UXAsegurarse de que la interfaz de usuario sea intuitiva y se alinee con las funciones de IA; centrarse en la capacidad de respuesta móvil.

    Henry McNeal, diseñador principal de interfaz de usuario

    Mateus Tobin, diseñador principal de experiencia del usuario

    Equipo de Control de CalidadRealizar pruebas de funcionalidad, rendimiento y seguridad en todos los dispositivos y navegadores.Jamal King, jefe de equipo de Control de Calidad
    Entrenadores de acondicionamiento físicoProporcionar información sobre cómo las herramientas de IA deben hacer coincidir a los miembros con los entrenadores y las clases, en función de sus metas personales de acondicionamiento físico.Petrus Nishimura, entrenador principal
    Equipo de Atención al ClienteAyudar a los miembros a navegar por las nuevas herramientas de IA y administrar los comentarios de los usuarios después del lanzamiento.Sarah Goodwin, gerente de Atención al Cliente
    Equipo de Soporte de TIManejar los problemas técnicos posteriores al lanzamiento y asegurarse de que la infraestructura de servidor o el alojamiento admita las nuevas herramientas de IA.Tamika Marshall, jefa de TI
    Patrocinador ejecutivoAprobar decisiones importantes; supervisar la alineación del proyecto con las metas comerciales generales.Jonathon Wong, director de Tecnología
    Equipo de capacitaciónCapacitar al personal interno sobre cómo usar y administrar las nuevas funciones de IA.Kiran Gupta, gerente de Capacitación




  6. Línea de base de costos


    Categorías de gastosAsignado
    Software/herramientas de IAUSD 40
    Costos de especialistas en IAUSD 60
    Actualizaciones de alojamiento e infraestructuraUSD 10 000
    Pruebas y control de calidadUSD 15 000
    Costos de capacitación y apoyoUSD 5000
    Costos de diseño de UI/UXUSD 20 000
    Costos de desarrollo webUSD 50 000
    Línea de base de costos estimados totalesUSD 200 000




  7. Plan de control de costos

    • Supervisión: El gerente del proyecto hará un seguimiento de todos los costos reales con respecto a la línea de base de costos a lo largo de las fases del proyecto. Los costos se revisarán mensualmente para identificar cualquier desviación o riesgo de exceder el presupuesto.
    • Gestión de variaciones: Se establecerá un umbral de variación del 10 por ciento. Si los costos reales exceden la línea de base en más del 10 por ciento, se evaluarán y se implementarán acciones correctivas (como ajustar el alcance, los recursos o la línea de tiempo).
    • Actualizaciones y ajustes: Si es necesario, los ajustes en la línea de base de costos se realizarán mediante procesos formales de control de cambios, lo que permitirá asegurarse de que cualquier cambio en el presupuesto sea documentado y aprobado por el patrocinador del proyecto.
    • Revisiones de costos de hitos: En los hitos clave del proyecto (como la finalización de las fases de desarrollo y prueba de la IA), se llevará a cabo una revisión de costos para garantizar que el proyecto se mantenga financieramente encaminado.

  8. Plan de gestión de riesgos

RiesgoImpactoProbabilidadPlan de mitigación
La línea de tiempo del proyecto podría extenderse, lo que llevaría a un aumento de los costos.AltoMedioAsignar recursos adicionales para el desarrollo y llevar a cabo controles periódicos de los progresos para garantizar su finalización puntual.
El proyecto puede exceder el presupuesto, lo que afecta el rendimiento financiero general.MedioMedioEstablecer un estricto proceso de control presupuestario, revisar los gastos regularmente y ajustar el alcance de los recursos si es necesario.
Es posible que las herramientas de IA no funcionen como se esperaba, lo que reduce la satisfacción del usuario.AltoBajoRealizar pruebas exhaustivas a lo largo de la fase de desarrollo y asignar tiempo para la solución de problemas y la corrección de errores.
Los miembros pueden tener dificultades para usar las nuevas funciones de IA, lo que puede afectar el compromiso.MedioAltoProporcionar guías de usuario claras, ofrecer sesiones de capacitación e implementar un prelanzamiento para recopilar comentarios y realizar mejoras.
La violación de los datos del usuario o la seguridad del sistema podría dañar la reputación de la marca.AltoBajoImplementar medidas de seguridad avanzadas, realizar pruebas de seguridad rigurosas y actualizar periódicamente el sistema.




  1. Plan de comunicación: El equipo general del proyecto celebrará reuniones de estado dos veces por semana para analizar los progresos, abordar los obstáculos y revisar las próximas tareas. El equipo de desarrollo realizará reuniones informales durante las fases de desarrollo y pruebas de integración de IA y garantía de calidad. Las principales partes interesadas, incluidos el patrocinador del proyecto y el equipo ejecutivo, recibirán informes mensuales sobre los progresos realizados en los que se destacan los logros, los próximos hitos, las actualizaciones presupuestarias y los posibles riesgos. Para cualquier cuestión crítica o decisión que requiera atención inmediata, el equipo programará reuniones ad hoc. La plataforma de gestión de proyectos centralizará todos los documentos del proyecto, los plazos y la comunicación para garantizar que todos los miembros del equipo puedan acceder a la información más reciente. En los hitos clave, por ejemplo, después de la integración y las pruebas de IA, el equipo llevará a cabo revisiones posteriores a la fase para recopilar comentarios y realizar los ajustes necesarios. A través de directrices de comunicación claras se designará a los jefes de equipo específicos para difundir la información a sus respectivos equipos.

  2. Evaluación de proyectos y métricas de éxito: La evaluación del proyecto de rediseño del sitio web de Be Strong Fitness Studios se centra en evaluar la eficacia de la integración de la IA, la adopción por parte de los usuarios y la entrega general del proyecto. El proyecto mejoró con éxito la experiencia del usuario mediante la incorporación de la correspondencia impulsada por IA de clases y entrenadores, así como la mejora de la funcionalidad de programación. Las métricas de éxito incluyen la integración sin problemas de las herramientas de IA, una reducción en los tiempos de reserva y cancelación de clases, y comentarios positivos de los usuarios sobre los planes de capacitación personalizados. Además, el proyecto cumplió con el presupuesto y la línea de tiempo, con un mínimo de problemas posteriores al lanzamiento.

    • Métricas de éxito:
      • Adopción de la funcionalidad de IA por el 80 por ciento de los miembros en un plazo de tres meses
      • Reducción del 50 por ciento en el tiempo dedicado a reservar y cancelar clases
      • 90 por ciento de satisfacción del usuario respecto de las nuevas características del sitio web
      • Menos del 5 por ciento de problemas técnicos reportados después del lanzamiento

Plantilla de ejemplo de plan de proyecto básico de ejemplo descargable



Ejemplo de plantilla básica de plan de proyecto

Descargar una plantilla de plan de proyecto básico de ejemplo para
Microsoft Word  | Documentos de Google

Descargar una plantilla de plan de proyecto básico en blanco para
Microsoft Word  | Documentos de Google

Utilice esta plantilla de plan de proyecto integral para organizar y administrar su proyecto de principio a fin. Proporciona una estructura clara para definir el alcance, establecer los objetivos y monitorear el progreso del proyecto. Para usar la plantilla, simplemente rellene cada sección con los detalles de su proyecto. Puede descargar la plantilla precargada con los datos de ejemplo proporcionados anteriormente o descargar una versión en blanco para personalizar para su propio proyecto. Para adaptarlo a la metodología de gestión de proyectos elegida, simplemente agregue secciones utilizando los siguientes ejemplos como guía.

Para aprender a crear su propio plan de proyecto desde cero, consulte esta guía para escribir el plan de proyecto perfecto.

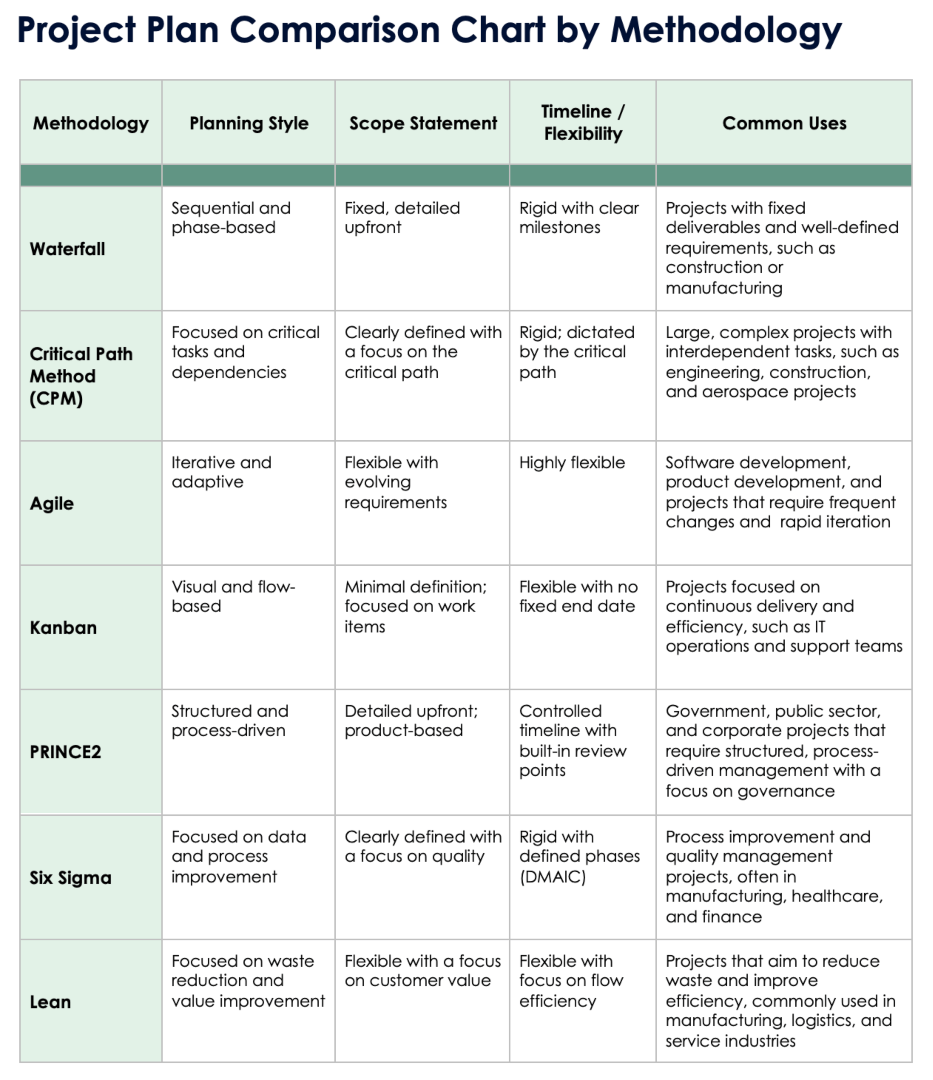

Plan de proyecto en cascada de ejemplo

Waterfall (en cascada) es una metodología lineal de gestión de proyectos en la que los equipos completan cada fase secuencialmente antes de pasar a la siguiente. A diferencia de Agile u otros métodos iterativos, un plan de proyecto en cascada es más rígido: los equipos definen las tareas y las líneas de tiempo por adelantado, lo que lo hace adecuado para los diagramas de Gantt.

Este método es ideal para proyectos con dependencias claras, como el siguiente proyecto de renovación de cocina:

Ejemplo de plan de proyecto en cascada

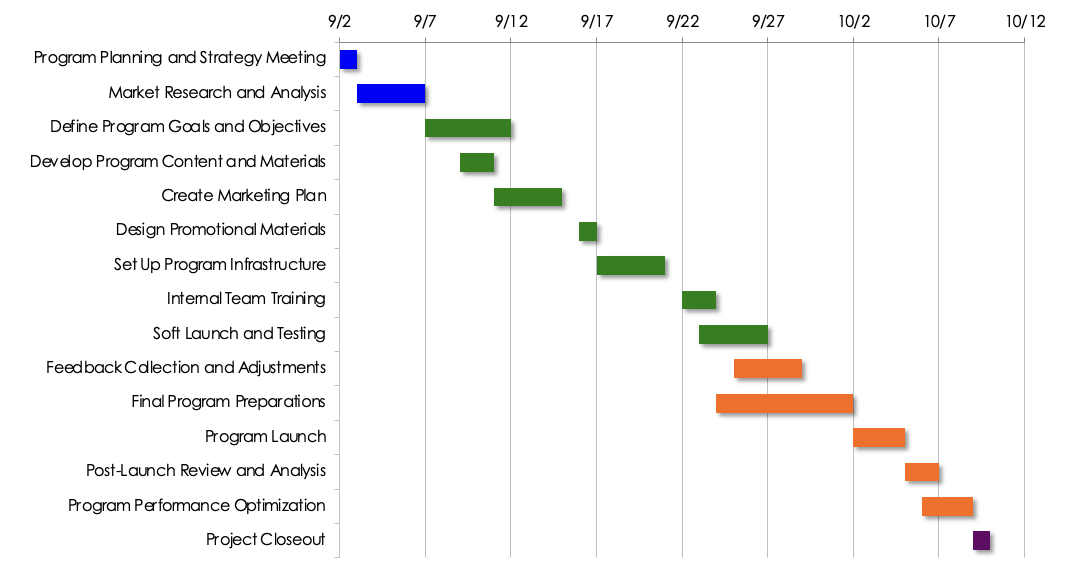

Plan de proyecto de diagrama de Gantt de ejemplo

Los diagramas de Gantt también son útiles para planificar tareas en proyectos simples. Un diagrama de Gantt es una línea de tiempo visual que muestra las fechas de inicio y finalización de las tareas. En este ejemplo, el equipo establece tareas en un diagrama de Gantt para un proyecto de desarrollo y programa de lanzamiento.

Ejemplo de plan de proyecto de Gantt

“Normalmente incluyo diagramas de Gantt cuando necesito una representación visual de las tareas a lo largo del tiempo”, dice Sahana Ramlugan, gerente de Marketing y Proyectos de Adepteq. “Son particularmente útiles para las partes interesadas que prefieren una línea de tiempo clara y lineal de las fases del proyecto”.

Sahana Headshot c

Los equipos también pueden usar una herramienta como Excel para crear diagramas de Gantt para un plan de proyecto. Consulte este resumen de plantillas de plan de proyecto para Excel para obtener más información.

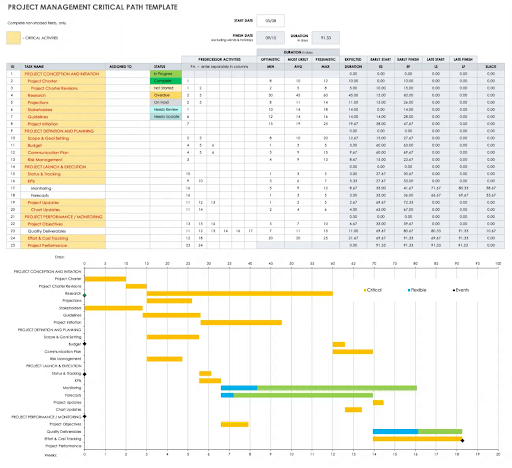

Plan de proyecto del método de ruta crítica (CPM) de ejemplo

El método de ruta crítica (CPM) es un enfoque de gestión de proyectos en el que se identifican las tareas más importantes en un proyecto, aquellas que deben completarse a tiempo para evitar retrasos. Este proyecto de ejemplo es complejo e incluye muchas dependencias, lo que lo hace ideal para CPM.

Plantilla de ruta crítica de gestión de proyectos

“Cuando planifico proyectos utilizando CPM, identifico la secuencia más larga de tareas dependientes”, dice Ramlugan. “Este método ayuda a identificar dónde los retrasos afectarían la línea de tiempo general del proyecto. CPM funciona mejor en proyectos en los que se fijan plazos, como implementaciones de software o proyectos de construcción, porque permite monitorear de cerca las tareas cruciales”.

Ejemplos de planes de proyecto Agile

La planificación de proyectos en Agile es iterativa y flexible, con un enfoque en la entrega de trabajo en segmentos de trabajo cortos, llamados sprints. A diferencia de los planes de proyecto tradicionales que tienen líneas de tiempo fijos y un alcance inicial detallado, los planes Agile se adaptan continuamente. Los equipos de Agile priorizan las tareas dinámicamente y permiten ajustes frecuentes en el alcance para satisfacer las necesidades del proyecto.

“Sobre el papel, no existe un ‘plan de proyecto Agile’”, dice Hugh Smith, un ingeniero de software con más de una década de experiencia de trabajo en entornos Agile. “Un plan de proyecto es un concepto que solo puede existir en la metodología Waterfall, porque ofrece una línea de tiempo y declara el alcance de un proyecto, que no son conceptos de Agile”.

Hugh Smith

En su lugar, los desarrolladores de Agile asignarán sprints o iteraciones, y se centrarán en ofrecer un progreso incremental, se adaptarán a los cambios y perfeccionarán continuamente el producto en función de los comentarios, en lugar de seguir un plan fijo.

“En Agile, la planificación de proyectos es iterativa y flexible”, dice Ramlugan. “A diferencia de los métodos tradicionales, uno se enfoca en ofrecer valor a través de sprints más pequeños y manejables. Se hace hincapié en la adaptabilidad y la respuesta al cambio, en lugar de seguir un plan rígido. La planificación en Agile ocurre continuamente a medida que los comentarios de las partes interesadas y los miembros del equipo orientan la siguiente fase. Esto le permite hacer ajustes en tiempo real”.

Por ejemplo, imagine que un equipo de desarrollo está diseñando una aplicación para dispositivos móviles de fidelización de clientes para que los clientes puedan ganar puntos por recompensas y recibir ofertas personalizadas. En lugar de dividir este proyecto en hitos y tareas, un administrador de proyectos Agile lo dividiría en sprints y características. Por ejemplo, el primer sprint puede incluir funciones de registro e incorporación de usuarios, como una función de gestión de perfiles de usuario que permite a los usuarios actualizar la información personal y las preferencias en la aplicación.

A continuación se muestra un ejemplo de hoja de cálculo de planificación de sprint:

Ejemplo de planificación de sprints

Para encontrar hojas de cálculo con formato previo como esta, consulte esta colección de plantillas de planificación de sprint gratuitas.

Los productos que aún no se asignaron a un sprint se encuentran en el backlog de productos, que es una lista priorizada de características, mejoras y tareas que deben completarse para un proyecto. El backlog de productos sirve como una lista dinámica de tareas pendientes para el equipo de desarrollo.

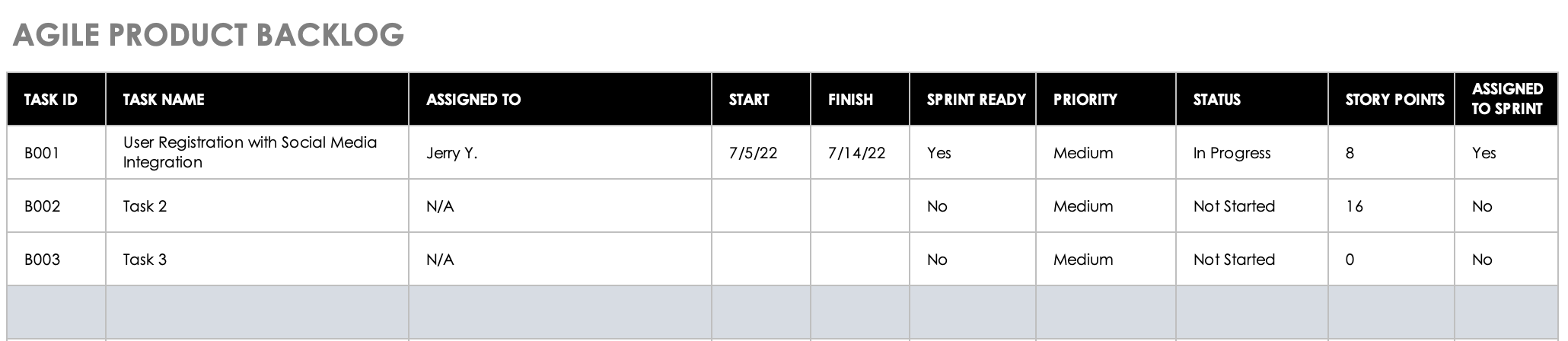

A continuación se muestra un ejemplo de un breve backlog de productos:

Backlog de producto Agile

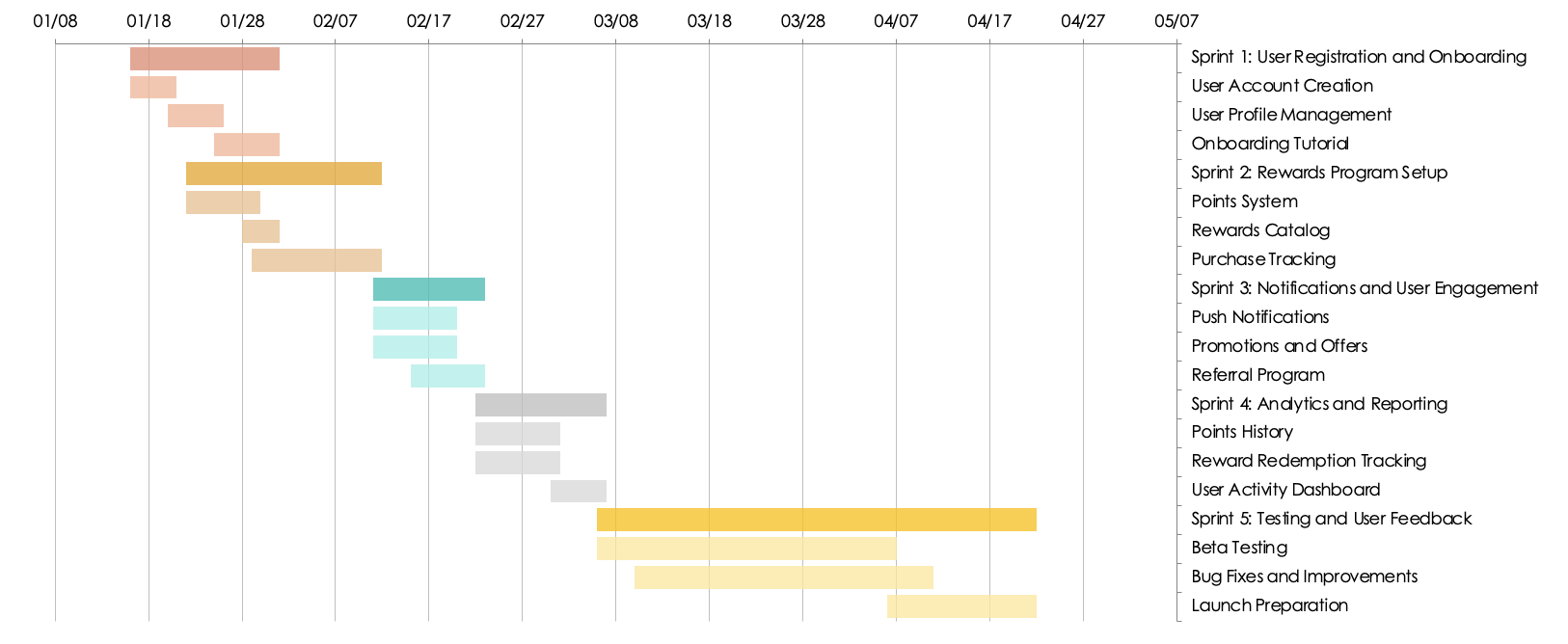

Plan de proyecto Agile con un diagrama de Gantt de ejemplo

En Agile, los diagramas de Gantt se pueden utilizar para la planificación de alto nivel o para comunicar las líneas de tiempo y los hitos del proyecto a las partes interesadas que necesitan una representación visual del progreso, incluso en un entorno iterativo. Ayudan a los equipos a asignar sprints, rastrear dependencias y alinear líneas de tiempo de proyectos más amplias sin perder flexibilidad.​

“En Agile, los diagramas de Gantt a veces pueden parecer demasiado rígidos, pero aún pueden ser útiles en entornos híbridos en los que los equipos necesitan una visión de alto nivel de los principales hitos”, dice Ramlugan.

Este ejemplo de diagrama de Gantt muestra la hoja de cálculo de planificación de sprint del ejemplo anterior como un diagrama de Gantt con código de color:

Ejemplo de diagramas de Gantt de Agile

Ejemplo de plan de proyecto Kanban

También puede organizar tareas en un proyecto Agile con un tablero Kanban. Un tablero Kanban es una herramienta visual que ayuda a los equipos a realizar un seguimiento del progreso del trabajo en columnas de estado simples (a menudo Pendientes, En curso y Completadas). Este ejemplo ilustra cómo un gestor de proyectos puede organizar tareas en un tablero Kanban para insertarlas en su plan de proyecto:

Ejemplo de plan de proyecto de tablero Kanban

Siempre puede editar las etiquetas de columna para adaptarlas a las necesidades de su proyecto. “El nivel de complicación de un tablero Kanban depende del equipo”, dice Smith. “¿Estamos de acuerdo en que el estado de las tareas sea Pendientes, En Curso Completadas? ¿O necesitamos agregar una columna de Bloqueadas En prueba?”

Plan de proyecto de programación extrema (XP) de ejemplo

Algunos equipos Agile optan por utilizar programación extrema (XP), otra metodología Agile. Un plan de proyecto XP incluye ciclos cortos e iterativos con historias de usuario detalladas y ciclos de retroalimentación constantes, pero es más rígido que otros métodos Agile, con una comunicación constante entre los desarrolladores y el cliente.

A continuación se muestra un ejemplo del proceso XP para una historia de un solo usuario:

Historia de usuario: Como usuario, quiero ver un mensaje de confirmación cuando guarde los cambios de mi perfil para saber que mis actualizaciones se llevaron a cabo correctamente.

  1. Reunión de planificación: La iteración comienza con una reunión de planificación en la que el equipo analiza y selecciona las historias de los usuarios.
  2. Desglose y asignación de tareas: El equipo luego estima el esfuerzo para esta historia de usuario y la divide en tareas:
    • Tarea 1: Diseñar la interfaz de usuario del mensaje de confirmación.
    • Tarea 2: Implementar la lógica de back-end para confirmar que se guardaron los cambios de perfil.
    • Tarea 3: Integrar el mensaje de confirmación con la función Save (Guardar).
    • Tarea 4: Escribir pruebas automatizadas para los cambios de front-end y back-end.
  3. Programación de pares e integración continua: Los desarrolladores trabajan en pares: una persona escribe el código y la otra revisa en tiempo real. Cada par suele integrar el código en la rama principal y ejecuta pruebas automatizadas para detectar problemas con anticipación.
  4. Desarrollo impulsado por pruebas (TDD): Los desarrolladores escriben pruebas unitarias antes de implementar el código para asegurarse de que la característica se comporta como se espera desde el principio. Ejecutan pruebas automatizadas para verificar que el mensaje de confirmación se muestra correctamente cuando se guardan los cambios de perfil. Finalmente, realizan pruebas de aceptación del usuario (UAT) para garantizar que la función cumpla con las necesidades y expectativas del usuario.
  5. Reuniones informales diarias: El equipo se reúne diariamente para una breve reunión de apoyo para analizar los progresos, los obstáculos y en qué trabajarán a continuación.
  6. Comentarios del cliente: El equipo demuestra la función al cliente o al propietario del producto y recopila comentarios para determinar si el mensaje de confirmación cumple con las expectativas del cliente.

Plan de proyecto de marco de proyecto adaptativo (APF) de ejemplo

Al igual que Agile, el marco de proyecto adaptativo (APF) es más flexible que un plan de proyecto tradicional, lo que permite realizar ajustes a medida que evoluciona un proyecto. A diferencia de Agile, APF no solo adapta los productos finales, sino que adapta todo el proceso del proyecto, incluida la metodología, para que se ajuste mejor a las necesidades cambiantes del proyecto.

Un equipo que emplea APF podría crear una estructura de desglose de trabajo (WBS), como en el ejemplo a continuación, para desglosar los productos finales del proyecto en tareas más pequeñas y que se puedan manejar en el plan del proyecto:

Ejemplo de plan de proyecto de marco de proyecto adaptativo (APF) de estructura de desglose del trabajo (WBS)

Plan de proyecto PRINCE2 de ejemplo

En un plan de proyecto PRINCE2 se describe cómo y cuándo se lograrán los objetivos del proyecto, incluidos los productos, las actividades y los recursos. En este plan de proyecto de etapa de inicio, el equipo asigna las suposiciones del proyecto y las dependencias de la tarea, y asigna un presupuesto para esta fase. Los recursos de búfer son una parte importante de PRINCE2.

Ejemplo de plan de proyecto PRINCE2

“PRINCE2 gira en torno a la estructura”, explica Ramlugan. “En PRINCE2, la planificación requiere dividir el proyecto en etapas con objetivos, recursos y plazos definidos. Cada etapa se planifica en detalle, y los equipos revisan el progreso antes de pasar a la siguiente. Este marco garantiza el control y la rendición de cuentas a todos los niveles, lo que es especialmente útil para proyectos grandes y complejos en los que la gobernanza y la comunicación con las partes interesadas son fundamentales”.

Plan de proyecto Six Sigma de ejemplo

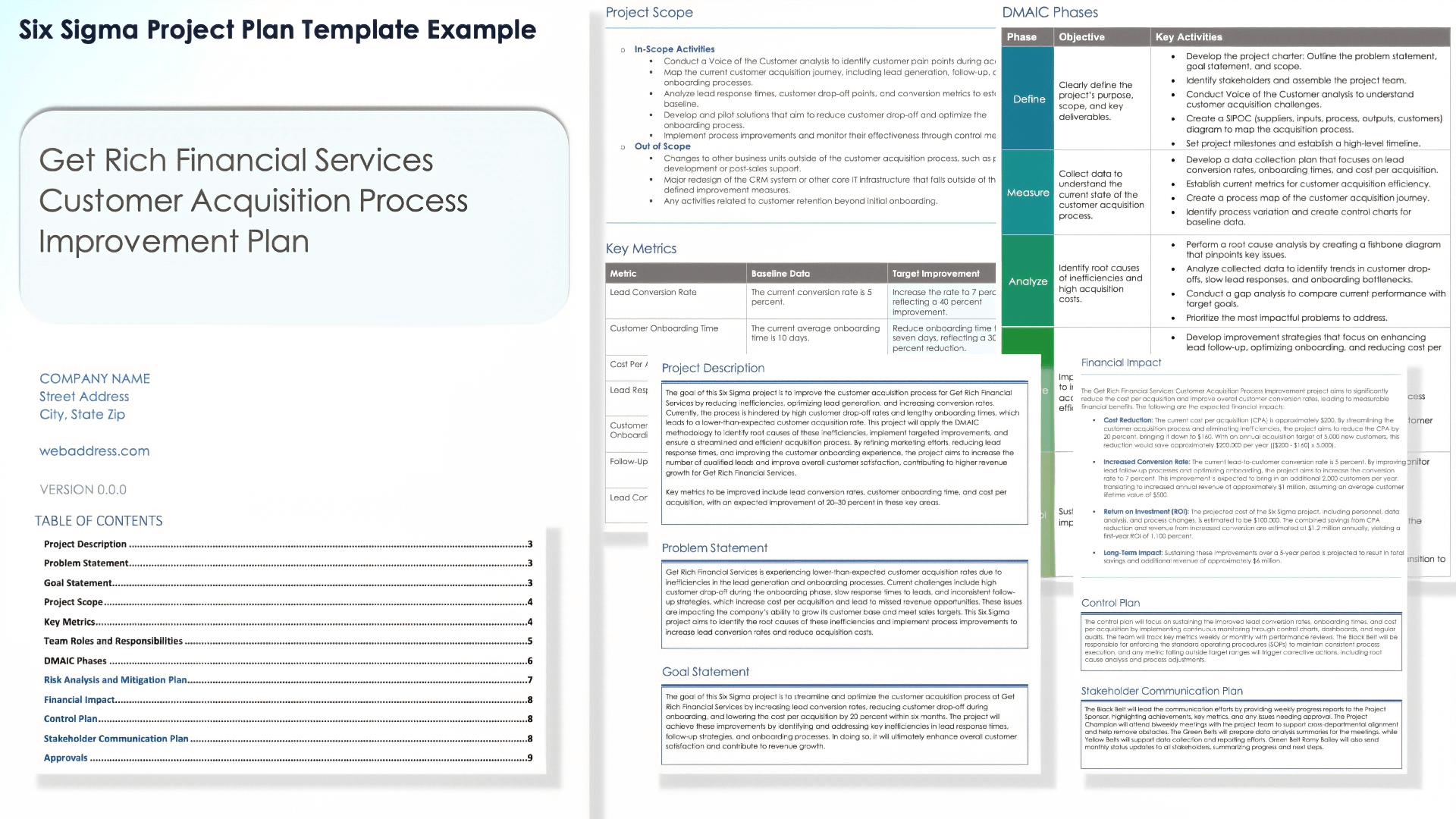

Los planes de proyecto de Six Sigma se destacan porque utilizan un enfoque estructurado y basado en datos para mejorar los procesos. Se centran en reducir errores y variaciones a través del método DMAIC (definir, medir, analizar, mejorar, controlar). En el siguiente ejemplo de mejora del proceso de adquisición de clientes se muestra una hoja de ruta clara para mejorar la calidad y la eficiencia del proceso.​

Mejora del proceso de adquisición de clientes de Get Rich Financial Services

  1. Descripción del proyecto: La meta de este proyecto Six Sigma es mejorar el proceso de adquisición de clientes de Get Rich Financial Services mediante la reducción de ineficiencias, la optimización de la generación de clientes potenciales y el aumento de las tasas de conversión. Actualmente, el proceso se ve obstaculizado por las altas tasas de abandono de clientes y los prolongados tiempos de incorporación, lo que conduce a una tasa de adquisición de clientes más baja de lo esperado. Este proyecto aplicará la metodología DMAIC para identificar las causas de origen de estas ineficiencias, implementar mejoras específicas y garantizar un proceso de adquisición eficiente y racionalizado. Al perfeccionar los esfuerzos de marketing, reducir los tiempos de respuesta de los clientes potenciales y mejorar la experiencia de incorporación de clientes, el proyecto tiene como objetivo aumentar el número de clientes potenciales calificados y mejorar la satisfacción general del cliente, lo que contribuye a un mayor crecimiento de los ingresos de Get Rich Financial Services.

    Las métricas clave que se deben mejorar incluyen las tasas de conversión de clientes potenciales, el tiempo de incorporación de clientes y el costo por adquisición, con una mejora esperada del 20 al 30 por ciento en estas áreas clave.

  2. Planteamiento de problemas: Get Rich Financial Services está experimentando tasas de adquisición de clientes más bajas de lo esperado debido a las ineficiencias en la generación de clientes potenciales y los procesos de incorporación. Los desafíos actuales incluyen una alta caída del cliente durante la fase de incorporación, lentos tiempos de respuesta a los clientes potenciales y estrategias de seguimiento inconsistentes, que generan un alto costo por adquisición y la pérdida de oportunidades de ingresos. Estos problemas afectan la capacidad de la empresa para aumentar su base de clientes y cumplir con los objetivos de ventas. Este proyecto Six Sigma tiene como objetivo identificar las causas de origen de estas ineficiencias e implementar mejoras en los procesos para aumentar las tasas de conversión de clientes potenciales y reducir los costos de adquisición.

  3. Declaración de objetivos: La meta de este proyecto de Six Sigma es agilizar y optimizar el proceso de adquisición de clientes de Get Rich Financial Services mediante el aumento de las tasas de conversión de clientes potenciales, la reducción del abandono de los clientes durante la incorporación y la disminución del costo por adquisición en un 20 por ciento en seis meses. El proyecto logrará estas mejoras mediante la identificación y el abordaje de las ineficiencias clave en los tiempos de respuesta de los clientes potenciales, las estrategias de seguimiento y los procesos de incorporación, lo que, en definitiva, mejorará la satisfacción general del cliente y contribuirá al crecimiento de los ingresos.​

  4. Funciones y responsabilidades del equipo

FunciónResponsabilidadNombre y cargo
Patrocinador del proyectoProporcionar dirección general, asegurar los recursos y garantizar que el proyecto se alinee con los objetivos comerciales. Actuar como el principal responsable de la toma de decisiones y aprobar los principales hitos.Jason Desjardins, director de Marketing
Líder del proyectoApoyar el proyecto a un alto nivel, ayudar a eliminar obstáculos y garantizar que el proyecto reciba atención en todos los departamentos.Hazel Christensen, responsable de Adquisición de clientes
Gerente de proyecto/Cinturón negro (Black Belt)Liderar el equipo del proyecto, administrar las operaciones diarias, garantizar la adhesión a la metodología Six Sigma DMAIC, realizar un seguimiento del progreso y garantizar que se cumplan los resultados del proyecto.Sasha Petrov, especialista sénior en Mejora de procesos
Cinturones verdes (Green Belts)Ayudar al Cinturón Negro en la ejecución de tareas dentro de las fases DMAIC, realizar la recopilación de datos y el análisis, e implementar mejoras.

Lori Garcia, analista de Mejora de procesos

Romy Bailey, analista de Marketing

Cinturones amarillos (Yellow Belts)Ayudar en la ejecución de proyectos mediante la recopilación de datos, la ayuda con la asignación de procesos y el apoyo a los Cinturones Verde y Negro en varias tareas.

Brian Gorman, analista junior de Mejora de procesos

Steven Addison, asistente de Marketing




  1. Fases DMAIC:


    FaseObjetivoActividades clave
    DefinirDefinir claramente el propósito, el alcance y los productos finales clave del proyecto.
    • Desarrollar el plan de proyecto: Describir el planteamiento del problema, la declaración de metas y el alcance.
    • Identificar las partes interesadas y formar el equipo del proyecto.
    • Realizar el análisis de la voz del cliente (VOC) para comprender los desafíos de adquisición de clientes.
    • Crear un diagrama SIPOC (proveedores, entradas, procesos, salidas, clientes) para asignar el proceso de adquisición.
    • Determinar los hitos del proyecto y establecer una línea de tiempo de alto nivel.
    MedirRecopilar datos para comprender el estado actual del proceso de adquisición de clientes.
    • Desarrollar un plan de recopilación de datos que se centre en las tasas de conversión de clientes potenciales, los tiempos de incorporación y el costo por adquisición.
    • Establecer métricas actuales para la eficiencia de la adquisición de clientes.
    • Crear un mapa de proceso del proceso de adquisición de clientes.
    • Identificar la variación del proceso y crear gráficos de control para los datos de línea base.
    AnalizarIdentificar las causas de origen de las ineficiencias y los altos costos de adquisición.
    • Realizar un análisis de causa de origen mediante la creación de un diagrama de causa-efecto en el que se señalen cuestiones clave.
    • Analizar los datos recopilados para conocer las tendencias en abandonos de los clientes, la respuesta lenta a los clientes potenciales y los cuellos de botella de incorporación.
    • Realizar un análisis de deficiencias para comparar el desempeño actual con las metas.
    • Priorizar los problemas más impactantes que se deben abordar.
    MejorarImplementar soluciones para mejorar la eficiencia de la adquisición de clientes.
    • Desarrollar estrategias de mejora que se centren en mejorar el seguimiento de los clientes potenciales, optimizar la incorporación y reducir el costo por adquisición.
    • Cambios experimentales en un entorno controlado para evaluar la eficacia.
    • Utilizar sesiones de lluvia de ideas y diseñar mapas de procesos de estado futuros.
    • Implementar los cambios más eficaces en todo el proceso de adquisición de clientes.
    • Medir los resultados iniciales para realizar un seguimiento de las mejoras.
    ControlarMantener las mejoras.
    • Elaborar un plan de control que describa los procedimientos para supervisar y mantener las mejoras (por ejemplo, paneles e indicadores clave de rendimiento).
    • Capacitar a los propietarios de procesos y miembros del equipo en los nuevos procesos.
    • Aplicar procedimientos operativos normalizados (POE) para el proceso mejorado.
    • Llevar a cabo revisiones y auditorías periódicas del desempeño.
    • Entregar la responsabilidad a los propietarios del proceso y llevar a cabo la transición a las operaciones normales.




  2. Impacto financiero: El proyecto de mejora del proceso de adquisición de clientes de Get Rich Financial Services tiene como objetivo reducir significativamente el costo por adquisición y aumentar las tasas de conversión generales de los clientes, lo que conduce a beneficios financieros medibles. Las repercusiones financieras previstas son las siguientes:

    1. Reducción de costos: El costo actual por adquisición (CPA) es de aproximadamente USD 200. Al agilizar el proceso de adquisición de clientes y eliminar las ineficiencias, el proyecto tiene como objetivo reducir el CPA en un 20 por ciento, lo que lo reduciría a USD 160. Con un objetivo de adquisición anual de 5000 nuevos clientes, esta reducción ahorraría aproximadamente USD 200 000 por año ([USD 200 - USD 160] x 5000).
    2. Aumento de la tasa de conversión: La tasa actual de conversión de clientes potenciales es del 5 por ciento. Al mejorar los procesos de seguimiento de los clientes potenciales y optimizar la incorporación, el proyecto tiene como objetivo aumentar la tasa de conversión al 7 por ciento. Se espera que esta mejora genere 2000 clientes adicionales por año, lo que se traducirá en un aumento de los ingresos anuales de aproximadamente 1 millón de dólares, si se supone que el valor promedio de por vida de los clientes es de USD 500.
    3. Retorno de la inversión (ROI): El costo proyectado del proyecto Six Sigma, incluido personal, análisis de datos y cambios en los procesos, se estima en USD 100 000. Los ahorros combinados de la reducción del CPA y los ingresos de una mayor conversión se estiman en USD 1200 millones al año, lo que arroja un ROI del primer año del 1100 por ciento.
    4. Impacto a largo plazo: Se prevé que el mantenimiento de estas mejoras durante un período de cinco años se traducirá en ahorros totales e ingresos adicionales de aproximadamente USD 6 millones.

Plantilla de plan de proyecto Six Sigma descargable

Ejemplo de plantilla de plan de proyecto Six Sigma

Descargar un plan de proyecto Six Sigma en blanco para
Microsoft Word  | Documentos de Google

Descargar un plan de proyecto Six Sigma de ejemplo para
Microsoft Word  | Documentos de Google

Esta plantilla de plan de proyecto Six Sigma es ideal para equipos que necesitan identificar ineficiencias, optimizar operaciones y garantizar la toma de decisiones basada en datos para mejoras medibles. Puede descargar la plantilla, que incluye secciones para el alcance del proyecto, las metas, las métricas y las funciones, ya sea precargada con el ejemplo anterior o como una versión en blanco para personalizar para sus propias iniciativas.

Si necesita ayuda para planificar su próximo proyecto de marcado, consulte esta colección de plantillas de plan de proyecto de marketing en todos los formatos.

Plan de proyecto Lean de ejemplo

Los planes de proyectos Lean se centran en ofrecer el máximo valor al cliente, en lugar de cumplir estrictamente con el alcance predefinido, los plazos y las fases detalladas, como ocurre en los planes de proyecto tradicionales. En lugar de asignar los hitos de los productos finales fijos, los gerentes de proyectos y equipos de Lean diseñan procesos que mejoran continuamente con herramientas, como mapas de flujo de valor (VSM).

“La planificación Lean se centra en la eficiencia, la eliminación de residuos y la maximización del valor”, dice Ramlugan. “Un elemento clave exclusivo de Lean es el mapa de flujo de valor, que realiza un seguimiento del flujo de tareas para garantizar que cada paso agregue valor al producto final. A diferencia de otras metodologías, Lean enfatiza la mejora continua y la iteración rápida, lo que lo hace ideal para proyectos de optimización de procesos”.

A continuación se muestra un ejemplo de VSM para incluir en un plan de proyecto Lean:

Ejemplo de plan de proyecto de Lean de mapa de flujo de valor (VSM)

Encuentre plantillas gratuitas para crear un mapa de flujo de valor como este en esta colección de plantillas de VSM.

Plan de proyecto de hitos de ejemplo

Un gráfico de hito en un plan de proyecto establece de forma clara y visual las fases clave del proyecto para que las partes interesadas puedan realizar un seguimiento del progreso con facilidad. En este ejemplo de una revisión de la política de trabajo remoto, el equipo de Recursos Humanos puede trazar hitos, como investigar las prácticas recomendadas y revisar la política a lo largo de una línea de tiempo simple, para garantizar la transparencia y la alineación​.

Plan de proyecto de hitos

Para obtener más recursos para planificar su próximo proyecto de Recursos Humanos, consulte esta colección de plantillas de planificación de proyectos de Recursos Humanos, incluida una plantilla de plan de dotación de personal y una plantilla de planificación estratégica.

Plan de proyecto multifuncional de ejemplo

En el ejemplo se muestra un diagrama de flujo de procesos multifuncional que puede incorporar a un plan de proyecto para ayudar a dejar en claro las funciones y responsabilidades. Este tipo de diagrama de carril ayuda a evitar confusiones, especialmente cuando se asignan a un mismo proyecto equipos que no suelen trabajar juntos.

Ejemplo de plan de proyecto multifuncional

Observe cómo cada carril representa el departamento responsable de tareas específicas, lo que muestra cómo fluye el proceso entre ellos.

Plan de proyecto de mapa mental de ejemplo

Un mapa mental es una herramienta visual de lluvia de ideas que puede ayudar a dar forma a un plan de proyecto. Por lo general, comienza con la meta o el objetivo principal del proyecto en el centro del diagrama; luego, se divide en categorías relacionadas, como tareas, recursos, plazos, riesgos y partes interesadas.

Ejemplo de plan de proyecto de mapa mental

Elementos comunes del plan de proyecto

Los elementos comunes de un plan de proyecto suelen incluir el resumen ejecutivo, el alcance del proyecto, los objetivos y las metas, la línea de tiempo y los hitos, las funciones y responsabilidades, la línea de base de los costos, el plan de control de costos, el plan de gestión de riesgos, el plan de comunicación y la evaluación del proyecto, así como determinadas métricas de éxito.

Según el tipo de proyecto o la metodología de gestión de proyectos que utilice, es posible que necesite secciones adicionales. Alternativamente, puede adaptar estos elementos a su enfoque específico.

Estos son los elementos comunes que se encuentran en todos los planes de proyecto integrales:

  • Resumen ejecutivo: Proporcionar una breve descripción general del proyecto, su propósito y los objetivos clave para brindar a las partes interesadas una comprensión clara de las metas del proyecto.
  • Alcance del proyecto: Definir los límites del proyecto, incluido lo que se incluye y lo que no. Esto ayuda a garantizar la alineación de los productos finales y las actividades clave.
  • Objetivos y metas: Enumerar los resultados clave que el proyecto pretende lograr para que pueda centrar sus esfuerzos en un éxito medible.
  • Línea de tiempo e hitos: Describir las fases del proyecto y los plazos significativos. Al hacerlo, los equipos pueden hacer un seguimiento del progreso y cumplir con el cronograma.
  • Funciones y responsabilidades: Definir claramente las obligaciones y tareas específicas asignadas a cada miembro del equipo o parte interesada. Tener en cuenta el punto de contacto principal de cada equipo.​
  • Línea de base de costos: Establecer el presupuesto del proyecto aprobado como punto de referencia para el seguimiento y control de los gastos reales.
  • Plan de control de costos: Describir cómo se gestionará y controlará el presupuesto del proyecto para evitar sobrecostos y garantizar la responsabilidad financiera.
  • Plan de gestión de riesgos: Identificar los riesgos potenciales y esbozar estrategias de mitigación para prevenir interrupciones.
  • Plan de comunicación: Describir cómo se compartirá la información entre las partes interesadas, incluida la frecuencia de las actualizaciones, los métodos de comunicación y los puntos de contacto clave.
  • Evaluación de proyectos y métricas de éxito: Detallar cómo se medirá el éxito del proyecto y proporcionar criterios claros para evaluar los resultados y el rendimiento.

Elementos comunes encontrados en cada tipo de plan de proyecto

La estructura de un plan de proyecto variará dependiendo de la metodología que utilice, el alcance del proyecto, el tamaño del equipo y otros factores. Por ejemplo, un plan de proyecto en cascada es típicamente lineal, con una línea de tiempo y un alcance fijos. Por el contrario, los proyectos Agile se centran en el desarrollo iterativo, con líneas de tiempo flexibles y un alcance en evolución.

Otros factores, como la complejidad del proyecto, los recursos disponibles y los requisitos específicos de la industria, también influirán en la forma en que se estructura un plan. Por ejemplo, el plan podría incluir una gestión de riesgos detallada en industrias altamente reguladas o protocolos de comunicación más fluidos en proyectos creativos.

A continuación se muestra un gráfico completo en el que se establecen las diferencias entre los planes de proyecto en las metodologías comunes de gestión de proyectos:

Tabla de comparación de plan de proyecto por metodología

Descargar la tabla de comparación del plan de proyecto por metodología para Adobe PDF

Descargue esta tabla de comparación imprimible para obtener una referencia rápida cuando selecciona el formato y las secciones correctos para su próximo plan de proyecto. En este gráfico se destacan aspectos clave, como el estilo de planificación, el nivel de detalle y la rigidez requerida en la declaración de alcance, la flexibilidad de la línea de tiempo y los tipos de proyectos más adecuados para cada metodología.

Planee y ejecute con éxito su proyecto con Smartsheet para la gestión de proyectos

From simple task management and project planning to complex resource and portfolio management, Smartsheet helps you improve collaboration and increase work velocity -- empowering you to get more done.

The Smartsheet platform makes it easy to plan, capture, manage, and report on work from anywhere, helping your team be more effective and get more done. Report on key metrics and get real-time visibility into work as it happens with roll-up reports, dashboards, and automated workflows built to keep your team connected and informed.

When teams have clarity into the work getting done, there’s no telling how much more they can accomplish in the same amount of time. Try Smartsheet for free, today.



Discover a better way to streamline workflows and eliminate silos for good.
